长江日报讯(特派记者宋磊 通讯员余斯学 陈飞扬 周璇)黔西南崇山峻岭上,一个个巨大的白色风车迎风旋转,发出绿色电能,这里是由在汉央企、中交二航局承建的贵州册亨恒定山山地风电场项目。近日,长江日报记者来到项目现场时看到,项目建设繁忙,正朝着今年内全容量并网发电目标全力冲刺。
项目所在的恒定山系海拔在1000米至1350米之间,记者站在风机下仰望,120米高的塔筒直冲蓝天,巨大的叶片随风徐徐转动。“风机满发状况下,叶片每转一圈,就可以发出7—8度电,一部风机每分钟可发电约60度;每小时能发电3600度。”一位工作人员介绍道。
中交二航局长江国际公司贵州片区联合党支部书记葛斌介绍,该项目是贵州省“双碳”战略重点工程,风电场总装机容量100兆瓦,共布设18台大容量山地风机。项目全容量投产后,年均发电量可达1.7亿千瓦时,相当于5.7万户普通家庭年用电量,节约标准煤5.17万吨,可减少二氧化碳排放14.38万吨。
恒定山系为喀斯特面貌,这里奇峰林立、沟壑纵横、山脊陡峭。而单支重约27吨、长近百米的巨大风机叶片,送达群山之巅、完成安装,本身就是一次不小的挑战。
中交二航局长江国际公司该项目负责人李久强介绍了叶片上山的过程:巨大叶片呈45度斜角,被固定在专用车辆上,在蜿蜒的盘山小路上缓缓前进,“20多公里的山路,46个沿山回转弯道,七八个人护送,车子要慢慢开13—15小时,不容半点闪失。”李久强说,总重超300吨的塔筒也这样被安全护送上山。

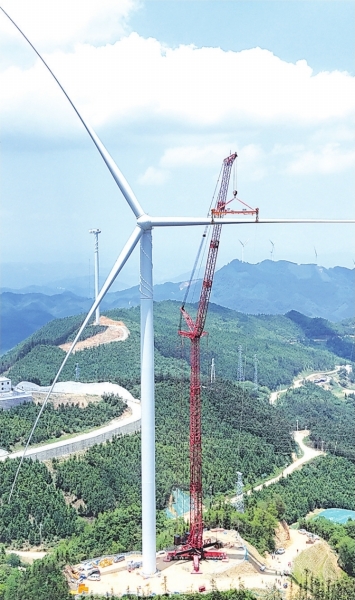

眼下,山顶上风机正在加紧吊装中,“大风扇”下,李久强用手拍了拍直径近5米的风机塔筒说:“3天装配起一台,必须打起精神,不容一丝松懈。”
装这台“风扇”是个精细活儿。李久强指着地面底盘说,它如同电风扇底座,任意一点必须保持水平,误差不能超过1毫米。
装这台“风扇”也是体力活。山上风大,近百米长的风机叶片如何稳稳插入风机转头?李久强说,靠人牵拉。吊装叶片时,会系上缆风绳,十多人一组,大家从不同方向拉扯,让叶片不至于在风中摆动,再由吊车大臂稳稳送入转头。“27吨一只的叶片,起吊及对装30分钟内,所有的人都使出了全身力气。”
针对传统履带式起重机山地转场困难、效率低下的行业难题,项目团队创新采用新型轮式起重机作业。记者看到,这种起重机与传统设备相比,更纤细苗条,在山脊狭窄地带,能灵活转身、进退自如。
李久强说,山地风电建设,难在地形、困在气候、紧在工期。为抢抓旱季窗口,项目青年突击队24小时轮班作业,创下“10天完成5个风机基础浇筑”的建设佳绩,刷新了山地风电基础施工的行业速度。
